プロジェクト棚卸
終了日が入っていないまま動きの止まったプロジェクト(休眠プロジェクト)を毎月洗い出し、PM に「終了する」か「続ける」かを確認してもらう機能です。
終了日が過去のプロジェクトは自動でクローズになりますが、終了日が未入力・未来日のプロジェクトは、実際には終わっていてもアクティブのまま残ります。棚卸はそうしたプロジェクトを見つけて、終了日を入れてもらうための仕組みです。
| 画面 | 使う人 | できること |
|---|---|---|
| プロジェクト一覧 | プロジェクト一覧を見られる人 | 「判定」で絞り込み、判定・最終打刻日などの列を表示 |
| プロジェクト一覧の「棚卸」タブ | 確認依頼の対象プロジェクトを見られる人 | 回答状況の確認。プロジェクトの編集権限を持つ人は「終了する」「続ける」を回答 |
| プロジェクトの編集画面 | プロジェクトを編集できる人 | 「棚卸の継続記録」を確認 |
判定のしくみ
棚卸の対象は、下書きではなく、終了日が未入力・当日・未来日のプロジェクトです。終了日が過去のプロジェクト(クローズ済み)は対象になりません。
対象のプロジェクトを、最終打刻日をもとに次の3つに分けます。
| 判定 | 条件(初期値) |
|---|---|
| クローズ候補 | 最終打刻が 6か月以上前、または直近6か月に打刻が無い |
| 要確認 | 最終打刻が 3か月以上前(6か月未満) |
| 対象外 | 上記以外(直近3か月以内に打刻がある) |
次の場合は、上の表より優先して判定が変わります。
-
開始から120日以内のプロジェクトは「対象外」です(作ったばかりで打刻が無いのは正常なため)。開始日が未入力なら作成日を開始日とみなします
-
打刻不可のプロジェクトは、打刻で判定できないため「要確認」になります
-
打刻からは「クローズ候補」でも、タスクが直近3か月以内に更新されている場合は「要確認」に下がります
-
打刻からは「クローズ候補」でも、当月に有効なアサインがあるメンバーがいる場合は「要確認」に下がります
-
打刻からは「クローズ候補」でも、取引(見積・契約・請求・仕入)に動きがある場合は「要確認」に下がります
有効なアサインとは、プロジェクトのメンバー設定でアサイン期間が当月にかかっているメンバーです。アサイン期間を設定していないメンバーは数えません。
取引の動きとみなすもの
保守契約のように打刻やタスクの動きがほとんど無くても、契約期間中で毎月請求しているプロジェクトを終了すると、その後の請求・仕入の紐づけや収支の集計に影響します。そのため、次のいずれかに当たるプロジェクトは「クローズ候補」にせず「要確認」とし、判定の理由に当たった取引の種類を表示します。
| 取引 | 動きとみなす条件 | 判定の理由に出る文言 |
|---|---|---|
| 契約 | 基準日が契約期間(開始日〜終了日)に含まれる、または次回更新日が基準日以降 | 契約期間中または更新予定の契約あり |
| 見積 | 失注ではなく、月額期間の最終月が当月以降、または受注済み(確度「確定」・受注日の入力・注文書なしで発注)でまだ請求が無い | 月額期間中または受注済み・未請求の見積あり |
| 請求 | 請求日が直近3か月以内(要確認の月数)か、基準日より先 | 直近3か月以内または請求日が先の請求あり |
| 請求 | 入金の合計が請求金額に満たない | 未入金の請求あり |
| 仕入 | 基準日が契約期間に含まれる、または支払期日が基準日以降 | 契約期間中または支払期日が先の仕入あり |
削除した取引、取消(無効)・失注の請求、差し戻し・取消の仕入は数えません。契約は見積のプロジェクト、請求はプロジェクトが未入力なら見積のプロジェクトで数えます。取引の動きは「クローズ候補」を「要確認」へ下げるためだけに使い、「対象外」や「要確認」を「クローズ候補」へ上げることはありません。
判定基準の変更
月数・日数などの判定基準はテナントごとに変更できます。変更する画面は無く、テナント管理者が API(GET / PUT /api/v2/project-inventory-settings)で参照・変更します。テナント管理者以外は参照も変更もできません。
| 設定 | 初期値 | 意味 |
|---|---|---|
close_candidate_months | 6 | 最終打刻がこの月数以上前なら「クローズ候補」(1〜36) |
review_months | 3 | 最終打刻がこの月数以上前なら「要確認」(1〜36。クローズ候補の月数より小さい値) |
grace_days | 120 | 開始からこの日数以内は「対象外」(0〜730) |
punch_disabled_review | true | 打刻不可のプロジェクトを「要確認」にする(false なら「対象外」) |
continue_exclusion_months | 6 | 「続ける」と回答したプロジェクトを確認依頼から外す月数(0〜36。0 なら外さない) |
プロジェクト一覧で判定を見る
プロジェクト一覧では、判定で絞り込んだり、棚卸に関係する列を表示したりできます。
判定で絞り込む
- 「プロジェクト」メニューを開く
- 詳細検索を開き、「判定」で「クローズ候補」「要確認」「対象外」のいずれかを選ぶ
絞り込まれるのは棚卸の対象(終了日が未入力・当日・未来日)のプロジェクトだけです。
棚卸の列を表示する
「表示列の設定」で次の列を表示できます。初期状態では表示されていません。
| 列 | 内容 |
|---|---|
| 判定 | クローズ候補/要確認/対象外 |
| 最終打刻日 | そのプロジェクトへの最後の打刻日 |
| 有効なアサイン数 | 当月にアサイン期間がかかっているメンバーの数(アサイン期間を設定していないメンバーは数えない) |
| タスク最終更新 | そのプロジェクトのタスクが最後に更新された日時 |
- クローズ済み・下書きのプロジェクトは棚卸の対象外のため、判定と最終打刻日は空欄になります
- 判定はテナント全体の打刻を集計して求めるため、最大10分ほど前の状態で表示されます。直前の打刻やプロジェクトの変更がすぐに反映されないことがあります
毎月の確認依頼
毎月1日の 8:30 頃、「クローズ候補」と「要確認」のプロジェクトについて確認依頼が届きます。
依頼先の決まり方
- プロジェクトの PM に依頼します
- PM が未設定、または退職・休職などで無効な場合は、主幹部署のマネージャーに依頼します。主幹部署に所属する人のうち、管理職の役職を持ち、役職のランクがいちばん上の人です
- どちらも決まらないプロジェクトには依頼が出ません。プロジェクトの PM か主幹部署を設定してください
届き方
- 依頼は1人につき1件にまとめて届きます。担当するプロジェクトが複数あっても、1件の依頼の中にすべて並びます
- 通知「プロジェクト棚卸のお願い(未回答 ◯件)」から、プロジェクト一覧の「棚卸」タブ(未回答に絞った状態)を開けます
- 通知と同時に、ヘッダーのやるべきタスクにも「【プロジェクト棚卸】未回答 ◯ 件(YYYY-MM)」が1件出ます。押すと「棚卸」タブが開きます。個人タスクにも同じ件名のタスクが入ります
- 回答が進むと件名の未回答件数が減り、すべてのプロジェクトに回答すると自動で完了します(回答したのが依頼先本人でなくても同じです)
- 依頼にプロジェクトが追加された・前の月から繰り越されたときは、件名の件数が更新されます。タスクを手で完了にしていた場合は、もう一度出ます
- 前の月の依頼に未回答のプロジェクトが残っている場合は、新しい依頼を作らず、その依頼へ今月の対象を追加します。同じ月に依頼や通知が重なって届くことはありません
- 依頼の後に打刻が再開した・終了日が入ったなど、対象から外れたプロジェクトは、未回答なら次の確認依頼のときに依頼から外れます
依頼が出ないプロジェクト
- 「終了する」と回答済みで、入力した終了日がまだ来ていないプロジェクト(終了日が来ると自動でクローズになります)
- 「続ける」と回答してから 6か月(判定基準
continue_exclusion_months)が経っていないプロジェクト。期間が明けた月の確認依頼から再び対象になります

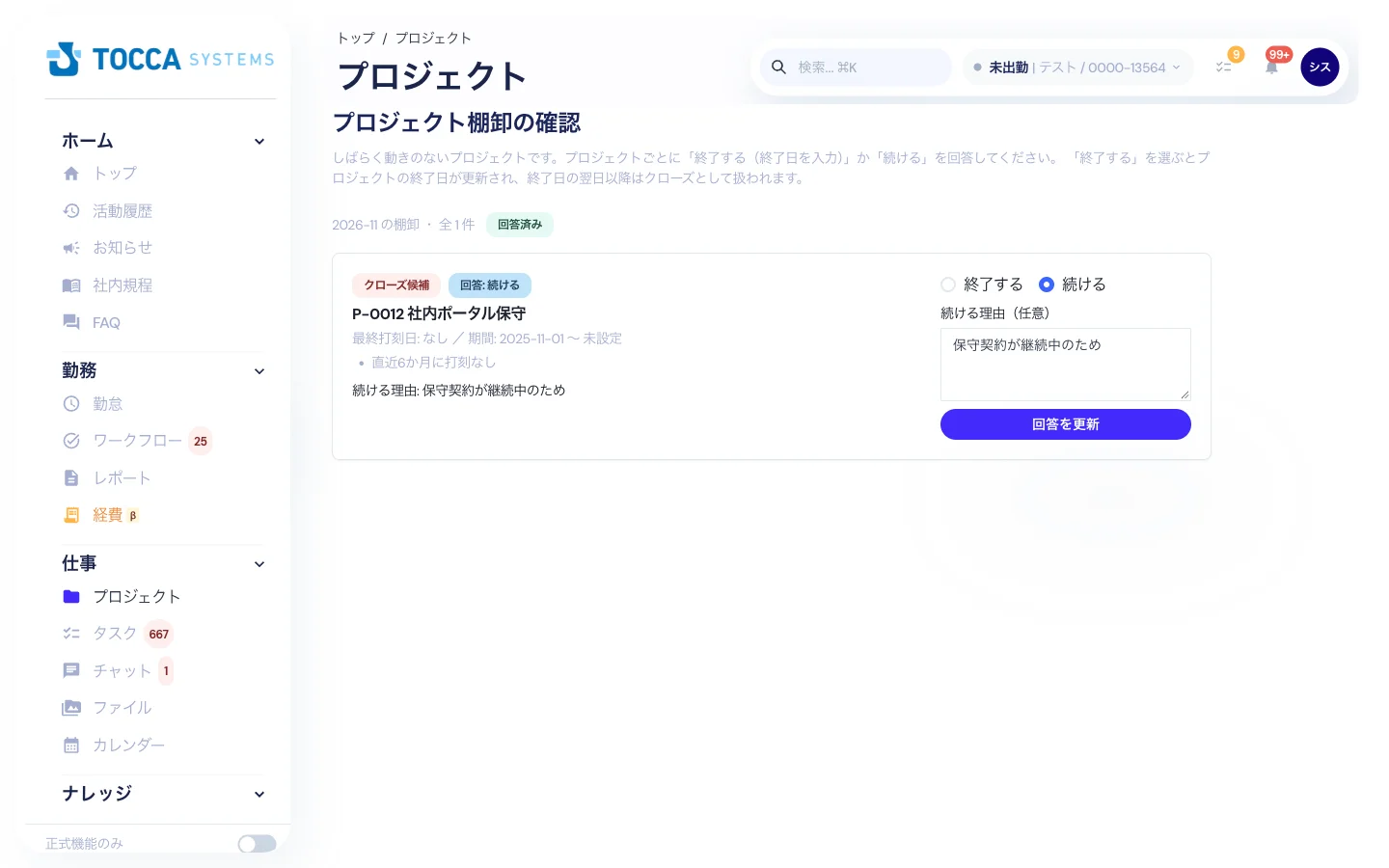

確認依頼に回答する(棚卸タブ)
確認依頼への回答は、プロジェクト一覧の「棚卸」タブで行います。
- 「プロジェクト」メニューを開く
- 一覧の上の「棚卸」タブを選ぶ(プロジェクトが1件も表示されない人は「プロジェクト棚卸」ボタン)
確認依頼の対象プロジェクトが1行ずつ並び、判定・判定の理由・最終打刻日・終了日・依頼先・取引の状況・回答の状態(未回答/続ける/終了する)が表示されます。
回答できる人
回答できるのは、そのプロジェクトの編集権限を持つ人です(プロジェクトの編集画面で終了日などを変更できる人と同じです)。
- 確認依頼の依頼先でなくても、編集権限があれば回答できます
- 依頼先でも、編集権限が無いプロジェクトには回答できません。回答欄の代わりに案内が表示されるので、プロジェクトのマネージャーに回答を依頼してください
- 通知を受け取る依頼先の決まり方(依頼先の決まり方)は変わりません
件数と絞り込み
- タブの上部に、すべて・未回答・続ける・終了するの件数が表示されます。件数のボタンを押すと、その状態に絞り込めます
- 「棚卸月」で月を切り替えられます。前の月以前の依頼に残っている未回答は「◯◯ から持ち越し」と表示されます
- 「自分が回答できるものだけ」にチェックすると、編集権限を持つプロジェクトだけに絞り込めます
取引の状況
「終了する」「続ける」を判断する材料として、プロジェクトごとに取引の状況が表示されます。対象はそのプロジェクトに紐づく契約・請求・仕入です。
| 項目 | 内容 |
|---|---|
| 契約期間 | 契約期間中の契約、または次回更新日が先にある契約の期間と次回更新日(複数ある場合は終了日が最も遅いもの)。無ければ「契約期間中の契約なし」 |
| 最後の請求日 | 今日までで最も新しい請求日 |
| 次の請求日 | 今日より後で最も早い請求日(作成中の請求を含みます) |
| 未入金 | 発行済みの請求で、入金が請求金額に満たないものがあれば「あり」 |
- 契約期間中、または支払期日が先の仕入がある場合は「契約期間中・支払予定の仕入あり」と表示されます
- 取消・失注・削除した請求、取消・削除した仕入は数えません
- プロジェクトが未設定の請求は、元の見積のプロジェクトの請求として数えます
- 契約・請求・仕入が無く、失注していない見積も無いプロジェクトは「取引なし」と表示されます
- 金額・取引先は表示されません。取引機能の権限が無い人でも、日付と有無だけを確認できます
終了する
- 行の右側で「終了する」を選ぶ
- 「終了日」を入力する
- 「回答を保存」をクリック
- 入力した終了日がプロジェクトの終了日に反映されます。終了日が過去ならすぐに、未来日ならその日の翌日にクローズになります
- メンバーのアサイン期間と食い違う終了日は保存できません。表示されるメッセージに従って終了日かアサイン期間を見直してください
- 「終了する」と回答した後に「続ける」へは変更できません。続ける場合は、プロジェクトの編集画面で終了日を見直してください
続ける
- 行の右側で「続ける」を選ぶ
- 必要に応じて「続ける理由(任意)」を入力する(例: 保守契約が継続中のため)
- 「回答を保存」をクリック
- 回答した日・回答した人・理由が、プロジェクトの「棚卸の継続記録」として残ります
- 「続ける」と回答したプロジェクトは、一定期間(初期値6か月)確認依頼の対象から外れます
回答した人・回答日は行に表示されます。依頼に含まれるすべてのプロジェクトに回答すると、依頼は「回答済み」になります。
棚卸の継続記録
プロジェクトの編集画面の「基本情報」タブの下部に、「棚卸の継続記録」が表示されます。確認依頼で「続ける」と回答された最新の記録です(記録が無いプロジェクトでは表示されません)。
| 項目 | 内容 |
|---|---|
| 確認日 | 「続ける」と回答した日時 |
| 確認した人 | 回答した人 |
| 確認依頼 | 回答した確認依頼(クリックでプロジェクト一覧の「棚卸」タブを開きます) |
| 理由 | 続ける理由(未入力なら「(未入力)」) |
記録の下には、いま確認依頼の対象から外れているか(外れている場合は、いつの確認依頼から再び対象になるか)が表示されます。
以前の画面について

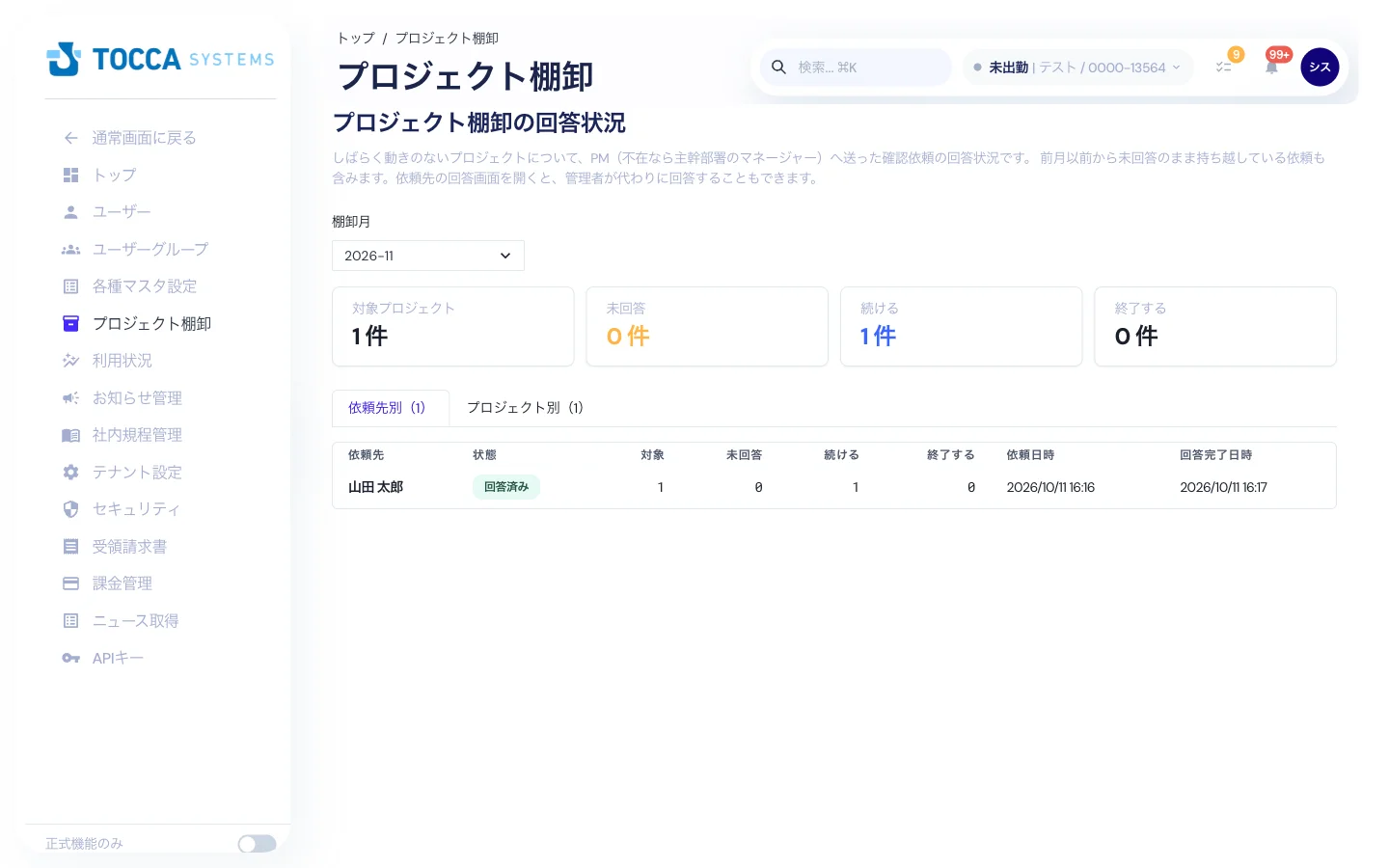

確認依頼の回答画面(「プロジェクト棚卸の確認」)と、組織管理の「プロジェクト棚卸」(回答状況の一覧)は、プロジェクト一覧の「棚卸」タブにまとめました。以前の通知やブックマークのリンクを開くと、「棚卸」タブが表示されます。
管理者が依頼先の代わりに回答する「代理回答」も無くなりました。プロジェクトの編集権限を持つ人であれば、依頼先でなくても「棚卸」タブから回答できます。
